秉承着“供优质之水、服诚信之务”的服务宗旨,每年的高峰供水期间保证居民用水,都是宿迁公司的头等大事。随着夏季气温节节攀升,今年的供水高峰已悄然来临,在公司领导的带领下提前规划、详细统筹,指定切实可行的高峰供水保障方案。在方案中,我们项目部最主要的任务是,在高峰供水前完成相关管线工程的施工任务。
根据公司的规划和时间节点要求,项目部针对要完成管线工程排定详细计划,设定专人负责。本次实施的管线管径大,包括DN1600、DN1400、DN1200、DN1000等口径,项目部提前筹划施工方案,包括吊装、防腐、管道堆放、土方开挖等。管线工程中影响进度的的主要问题是沿线的规划、交通等手续,项目部提前筹划,将所有审批手续提前办理,提前完成相关手续,争取一切时间,加快管线工程的实施进度。
项目部负责的管线总长度共计15200米,2018年3月中旬所有管线工程全面开工,截止目前已累计完成管道安装8558米,项目部全员将共同努力,加班加点、团结一致,力争至5月底完成河湖连通和南线输水管道工程全面贯通。

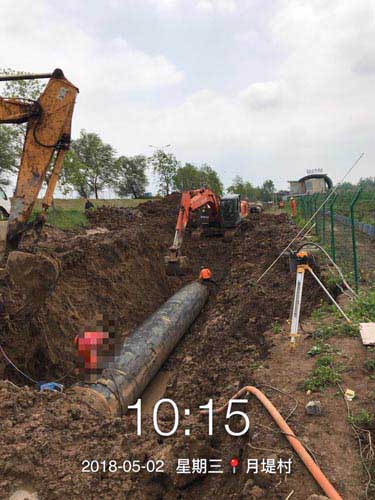

(图:施工现场)
(区域供水项目部 张茗)
