场景一:
时间:2018年5月31日上午9点
地点:通湖大道与阳澄湖路交叉口
丁海三、刘朗、高维闯等DN1400管道冲洗小组成员刚刚完成通湖大道DN1400管道与阳澄湖路DN600管道并网作业,并向公司调度中心报告。丁海三:“调度中心,DN1400管道与阳澄湖路DN600管道联通阀已全部开启”。调度中心:“收到,部分城市管网压力监控点压力数据已开始提高”。半个小时后,调度中心:“丁经理,管网运行正常,管网压力数据已稳定,其中富康路、浦东路、深圳路、西湖路沿线供水压力提升约10米”。
冲洗小组所有人员终于松了一口气,11个通宵冲洗工作带来的疲惫感瞬间全无,每个人带着成就感回家洗洗补觉,准备着苏州路的并网工作。
场景二:
时间:2018年6月4日上午10点
地点:通湖大道与苏州路交叉口
通湖大道DN1400管道与阳澄湖路DN600管道并网完成后,观测整个管网系统稳定运行数日后,冲洗小组开始通湖大道DN1400管道与苏州路DN600管道并网工作。丁海三:“调度中心,DN1400管道与苏州路DN600管道已按方案完成并网”。调度中心:“收到,市经济开发区数个管网压力监控点压力数据已开始提高”。约半个小时后,调度中心:“丁经理,管网运行正常,管网压力数据已稳定,其中苏州路沿线及经济开发区南片区供水压力提升约8米”。
至此,历时29个月DN1400工程正式全线投入使用。
随着宿迁经济的飞速发展,宿迁中心城区和各工业园区需水量不断增加,加之城乡区域供水一体化进程的加速,供水人口及供水范围增加迅速。为提高供水能力和保障供水安全,2015年底,公司领导经过分析论证,向集团总部提出了投资建设沿通湖大道(二水厂-苏州路)总长7.9公里的DN1400mm给水主管道及配套建设沿洪泽湖路、阳澄湖路和浦东路、苏州路三条共计10.2公里DN600支管道的重大投资计划。集团总部领导果断决策,批准立即启动该工程,并给予了4800万的预算,全力支持宿迁的供水事业。

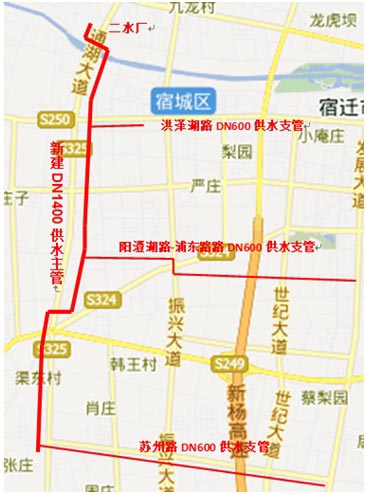

(图1:DN1400管道走向示意图)
2016年1月,以总经理曾真为组长的项目建设管理小组成立,同时项目正式启动。但项目刚启动,就遇到了“大难题”,中心城市规划建成区内已没有足够的空间铺设直径为1400mm的大管道,且部分路段与城市整体规划不符。项目管理团队经过多次协调、上报管道红线申请书,最终在市、区两级规划部门领导的关怀下,先后举行9次规划讨论会,最终在2017年7月26日完成全线规划红线的报批工作。
DN1400给水主管道工程施工协调难度也是近年给水管道工程中最大的,全线总长7930米,横穿宿城区、苏宿园区和市经开区,施工协调中涉及穿越省级公路和市政道路、穿越河道、绿化破除、交通导流、农田清表等众多手续办理及协调工作,涉及部门多、协调工作量大,且施工期间遭遇了多次阻工。经过了无数次的上门拜访、电话沟通、现场会办,最终保证了DN1400管道的顺利施工。
DN1400给水主管道工程施工难度对我们来说也是一次不小的考验,经统计DN1400管道共穿越了古黄河、顺堤河、清水河、民便河4条河道,穿越了洪泽湖路、青海湖路、阳澄湖路、徐淮路、通湖大道等17条道路,其中5次穿越省级公路。每一次穿越河道或道路施工都会遇到了诸多难以想象的困难,如过河施工,需考虑汛期、管道在水中的稳定性、河道景观和水质的保护等;再如穿越道路施工,需考虑交通导流、夜间施工、文明措施、避让其他管线等。我们一条河一条河的穿越、一条路一条路的穿越、一个施工方案一个施工方案的制定和执行、一个问题一个问题去解决……最终保证了DN1400管道的顺利贯通。
(图2:过河沉管施工)

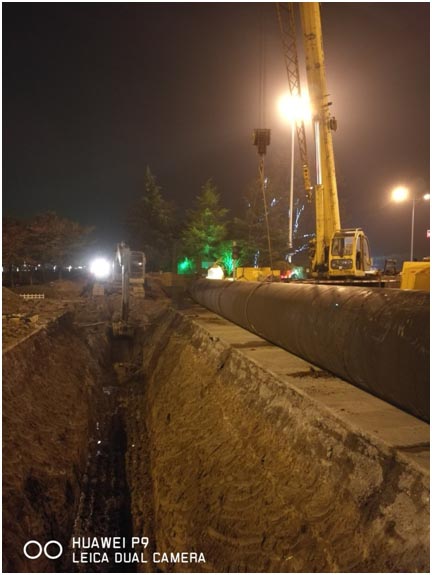

(图3:夜间过路安装)

(图4:过鱼塘进行清淤)
DN1400给水主管道为大口径管道,不可能像一些小口径管道那样在工程全部施工结束后,全部使用自来水进行冲洗,为确保供水安全,在施工过程中保持管道的清洁特别重要。具体要求工程施工过程中,不仅要求下管前就需保持内部清洁,下管后管道若受污染需再次进行人工擦洗。防止雨水泥水的影响也是一道重要工序、工程阶段性完工与其他管道对接前还需进一步确认管道内部清洁情况等,为此施工人员付出了大量的劳动。

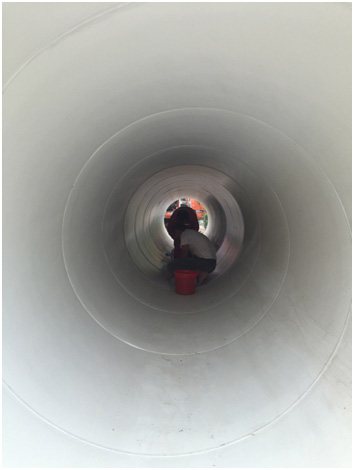

(图5:人工擦洗管道内部)
2018年5月,全线贯通并打压合格后,进入了管道并网前最后一项工作,即管道冲洗消毒。为不影响全市供水,冲洗前公司先后组织了4次冲洗方案讨论会,且将冲洗时间安排在夜间11点30分至5点低峰供水时段,并由工程管理部、质量安全部、管网部、制水部四个部门经理亲自带队实施具体冲洗工作,进一步突出了本工程对宿迁供水的重要性。在大家通力合作下,经过12个通宵的高强度冲洗工作,全部管段水质合格后实施了并网工作,正式投入运行,宿迁中心城区供水能力和安全保障进一步提升。

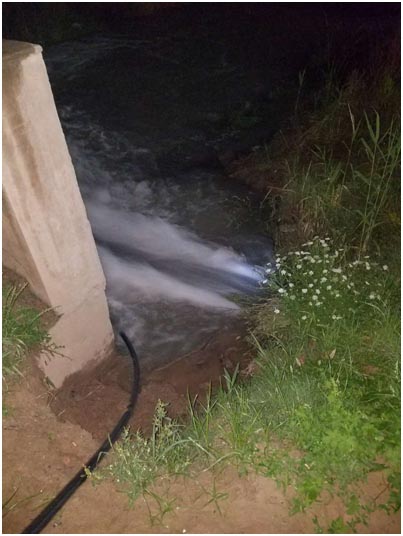

(图6:夜间冲洗现场)
在DN1400给水主管道投入运行的同时, DN1400管道南延段工程正在如火如荼的施工中。DN1400管道南延段工程,自通湖大道与苏州路工程交叉口至S235与发展大道交叉口,全程11.5公里,总投资7800万元,该工程是我公司系统化提升城市供水管网送配水能力和提升南片区十多个乡镇供水安全保障的工程之一,工程建成运行后将进一步提高市经济开发区、宿城经济开发区南区及区域供水南线乡镇的供水压力和安全保障,进一步助力宿迁经济的发展和提高居民生活水平。
(总经办 徐书乐)
