本周,水检部门对水质检测合格后,一水厂深度处理车间出水并网进入新建清水池。
(图1:深度处理车间出水并网)
一水厂深度处理项目是省重点项目,项目从2017年8月开工建设,期间项目部克服地下管线复杂,与原系统对接,改造难度大、大气环保部门要求全区域停工等困难,先后完成土建部分、工艺设备部分的施工。

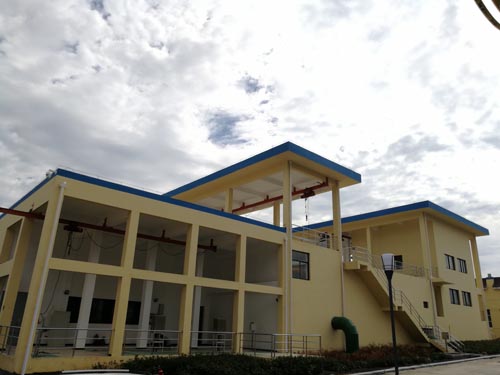

(图2:深度处理车间全景)
设备调试自4月初开始,在保证供水安全的前提下,供给项目部用来调试的水量有限,项目部与一水厂制水部密切协调,先后完成管道冲洗、炭滤池滤料冲洗和提升泵、反冲洗泵、阀门闸门、鼓风机、翻板阀等设备单机调试,于6月10日完成联动调试,并于6月20日完成负荷调试,下一步将全面进入试运行阶段。

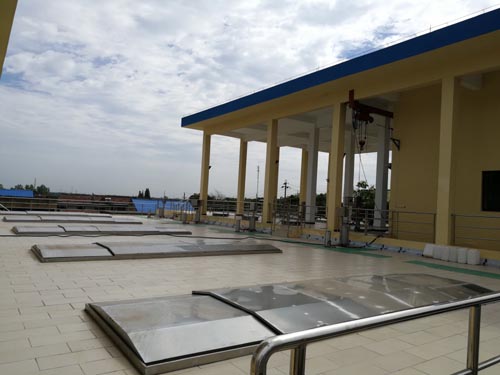

(图3:深度处理车间炭滤池顶)
(区域供水项目部 王海亮)
